隆冬时节,天寒地冻,但中节能太阳能科技哈密有限公司石城子20兆瓦光伏发电项目(以下简称:石城子电站),却充满了喜悦和温暖,在各方的共同努力下,石城子电站成功申请全容量并网,于2019年12月26日17点30分实现满负荷运行。

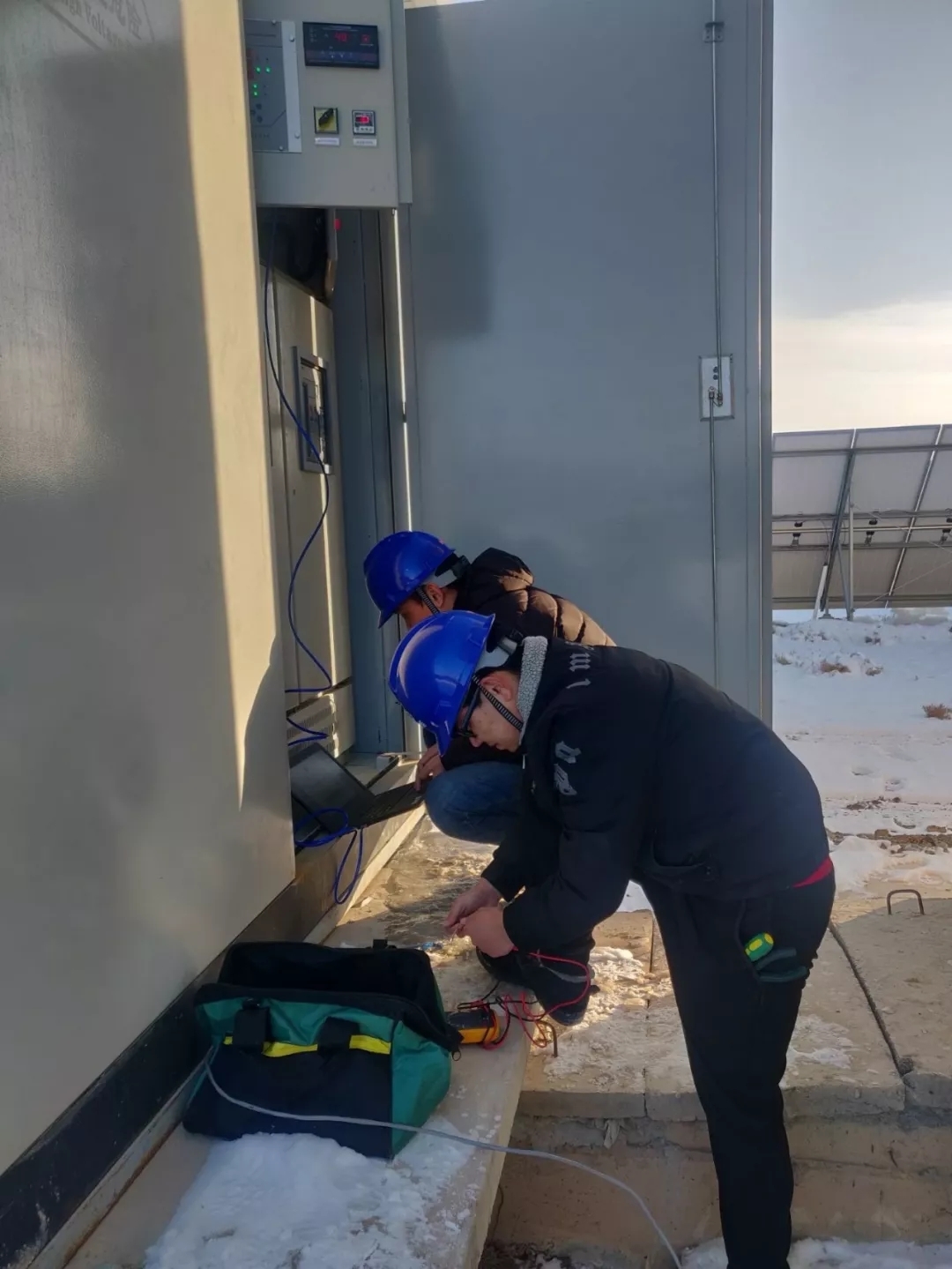

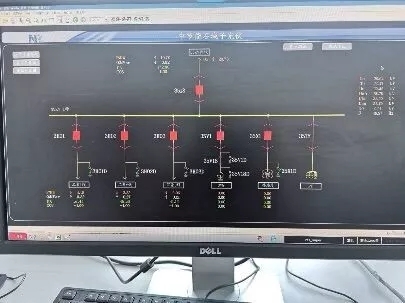

据悉,在2019年11月21日17时50分石城子电站并网之后,进入试运行调试期,在此期间,电站运维人员持续开展全面并网的各项调试工作,在做好站内自调的同时,积极与省调开展联调,确保南瑞后台、AGC、AVC、光功率预测等考核标准达到国网运行标准。
经过近一个月的调试,石城子20兆瓦光伏发电项目达到国网运行标准,具备满负荷运行条件,12月23日,向省调申请全容量并网申请,26日申请通过,实现全容量并网。
石城子电站是哈密公司继景峡电站后又一个顺利投产的光伏电站。该电站于2015年10月取得项目批复,2016年3月开工建设,2016年临时并网、2019年并网前调试及并网调试转商用。在三年建设期间,新疆区各部门协作,不断督促总包单位整改消缺、联系厂家进行设备保养、跟踪国网了解并网进度等等,可谓历尽磨难、尝尽心酸,终于守得云开见月明,实现全容量发电。
炎炎烈日穿戈壁,白雪皑皑抢发电。迎着2020年新年的钟声,石城子电站全体运维员工将继续攻坚克难,团结一心,继续奋战一线,为公司“度电必争”目标全力以赴,力求在新的一年竭尽全力,做好本职工作,交上一份满意的安全运行工作答卷。
